卡拉水電站為何能提前實現大江截流

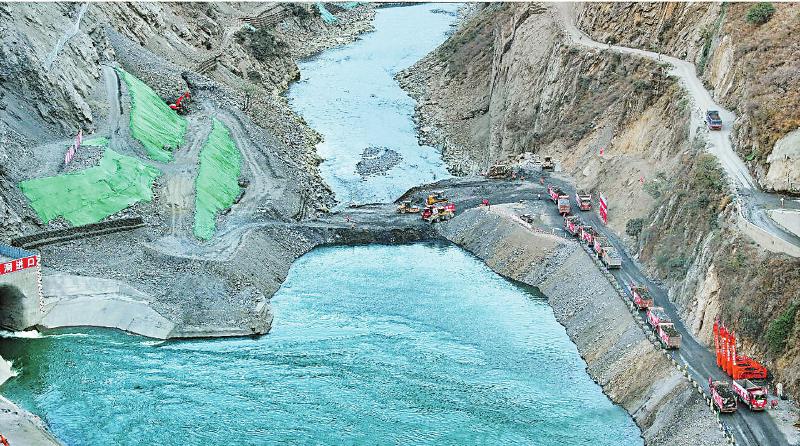

1月12日,國家重大水電項目、雅礱江流域又一百萬千瓦級水電站——卡拉水電站成功實現大江截流。與合同工期相比,大江截流這一里程碑目標提前10個月實現。這是怎么做到的?
管理模式再創新
EPC模式融合設計施工提升工程建設效率
“我們采取EPC(設計施工總承包)模式,極大優化了管理效率?!毖诺a江流域水電開發有限公司(簡稱“雅礱江公司”)卡拉建設管理局副總工程師謝國權介紹,公司在成功建設國內首個百萬千瓦級大型水電工程EPC項目——楊房溝水電站的基礎上,對水電行業建設管理模式再創新,著力推行卡拉水電站全建設周期EPC,從前期工程到項目竣工全建設周期實行EPC模式。“卡拉水電站大江截流提前實現,充分體現了EPC模式在發揮設計施工高度融合、一體化推進前期工程和主體工程、提升工程建設效率等方面的優勢?!?/p>
項目EPC總承包方水電七局卡拉項目部技術部副主任朱松松介紹,建設中持續優化設計方案和施工組織,加大了設備資源投入。例如導流洞施工,增加了單臂鉆、多臂鉆等10臺鉆機,用設備替代人工,使工效提升2—3倍;管理人員實行兩班倒,24小時進場值班,督促現場施工,減少返工,從而提升效率。目前,有數千名工人奮戰在卡拉水電站建設一線。
水電開發“加速跑”
推進雅礱江流域水風光一體化基地開發建設
卡拉水電工程是我國規劃建設的大型清潔能源示范基地——雅礱江流域水風光一體化基地建設的又一關鍵項目,是聯系雅礱江中下游梯級電站的紐帶。
其上游是兩河口水電站,下游是楊房溝水電站??ɡ娬緦崿F(xiàn)大江截流,標志著在楊房溝、兩河口水電站相繼投產的基礎上,雅礱江中游接續開發有序推進。
雅礱江公司相關負責人表示,作為雅礱江流域水電開發主體,雅礱江公司將進一步發揮好水電的流域調節核心優勢和一體化基地建設關鍵作用,加快推進雅礱江流域水風光一體化基地開發建設。
目前,雅礱江流域水風光一體化基地已投產裝機近2100萬千瓦,每年貢獻清潔電力約900億千瓦時?;乇倦A段規劃裝機容量7800萬千瓦,計劃到2035年全面建成,將成為世界最大的綠色清潔可再生能源示范基地。
《四川省電源電網發展規劃(2022—2025年)》明確,四川將強化水電主體支撐地位,推動金沙江葉巴灘、大渡河雙江口等水電站投產發電,以及金沙江拉哇、雅礱江孟底溝、大渡河巴拉等水電站加快建設,到2025年,水電裝機新增1653萬千瓦、達1.06億千瓦??梢哉f,水電建設仍然處于“加速跑”態勢。
智能建造深應用
構建國內水電行業首個大型水電工程智能建設平臺
卡拉水電站位于高山峽谷區,地質條件復雜,施工點多面廣、組織布置難度大。為高效推進項目建設,雅礱江公司在工程開挖、混凝土澆筑等全建設周期創新應用智能建造技術,構建國內水電行業首個覆蓋全業務、全流程和全要素的大型水電工程智能建設平臺。
同時,雅礱江公司深入實施智能化安全管理、全面推行機械化施工,目前已建成以安全管控為核心的智能園區系統,實現安全實時監測預警、智能通風降塵、火險點自動識別研判等,并通過遠程智能遙控進行爆后排險作業,通過科技創新賦能安全生產管理。
全國工程勘察設計大師王小毛認為,卡拉水電站智能建設平臺將構建起動態適應、自主學習、自主決策的人機協同系統,形成“感知—孿生—預警—決策指揮”智能化管理閉環,實現全業務、全流程和全要素的數字化,形成全生命周期數字資產,有力推動水電行業技術發展。
版權聲明:凡注明“來源:中國西藏網”或“中國西藏網文”的所有作品,版權歸高原(北京)文化傳播有限公司。任何媒體轉載、摘編、引用,須注明來源中國西藏網和署著作者名,否則將追究相關法律責任。
-
提前10個月 雅礱江卡拉水電站實現大江截流
1月12日,國家重大水電項目、雅礱江流域又一個百萬千瓦級水電站——卡拉水電站成功實現大江截流。[詳細] -
雅礱江流域在建最大水電站開工 總裝機容量240萬千瓦
12月14日,記者從雅礱江流域水電開發有限公司獲悉,雅礱江流域在建裝機規模最大水電站——孟底溝水電站主體工程已于近日正式開工建設。[詳細] -
雅礱江孟底溝水電站主體工程正式開建
12月7日,雅礱江流域在建裝機規模最大水電站孟底溝項目主體工程正式開工建設,該電站總裝機容量2400兆瓦,是目前國內在建最大的水電工程之一。[詳細]
